Contractul pentru termocentrala Iernut a fost majorat cu peste zece milioane de lei. Când vor fi terminate lucrările

Redacția Digi Economic Data publicării:

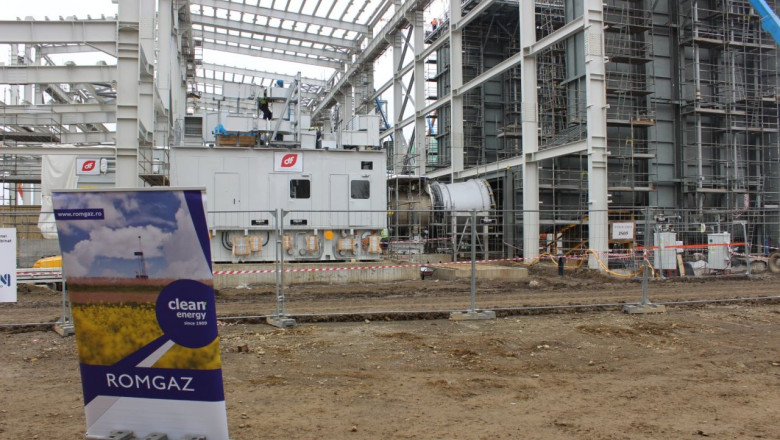

centrala iernut
sursa foto: Facebook / Agenda Constructiilor

Contractul privind finalizarea lucrărilor şi punerea în funcţiune a centralei de la Iernut, încheiat între Romgaz şi Duro Felguera, a fost majorat, printr-un act adiţional.

În total se alocă suma de 10,487 milioane lei, reprezentând valoarea serviciilor suplimentare de asistenţă tehnică prestate de subcontractorul General Electric.

„SNGN Romgaz SA informează acţionarii şi investitorii asupra faptului că, în data de 28 martie 2025, a fost încheiat Actul adiţional nr. 2 la Contractul de proiectare şi execuţie lucrări nr. 40928/03.04.2023 având ca obiect <Finalizarea lucrărilor şi punerea în funcţiune a obiectivului de investiţii Dezvoltarea CTE Iernut prin construcţia unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze> încheiat cu Duro Felguera SA.

Încheierea Actului adiţional a fost aprobată în prealabil de Consiliul de Administraţie al SNGN Romgaz SA.

Prin Actul adiţional nr. 2 se majorează preţul Contractului cu suma de 10.487.880 RON reprezentând valoarea serviciilor suplimentare de asistenţă tehnică prestate de subcontractorul General Electric", informează Romgaz.

Potrivit Agerpres, garanţia de bună execuţie a Contractului se va suplimenta corespunzător, celelalte clauze contractuale rămânând neschimbate.

Lucrările au fost reluate după 7 ani și au stagnat din nou

Pe 2 aprilie 2023, ministrul Energiei, Sebastian Burduja, anunța prin intermediul paginii sale de Facebook că termenul de finalizare a termocentralei cu o putere instalată de 430 MW a fost stabilit la 16 luni de la data ordinului de reîncepere a lucrărilor.

Societatea Naţională de Gaze Naturale Romgaz şi Duro Felguera Spania au încheiat în data de 5 aprilie 2023 contractul privind finalizarea lucrărilor şi punerea în funcţiune a obiectivului de investiţii „Dezvoltarea CTE Iernut prin construcţia unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze", în valoare de 344,926 milioane lei (fără TVA), care prevedea constituirea de garanţii de 17,5 milioane euro.

Ulterior, în decembrie 2024, termenul de predare a fost amânat cu 6 luni din cauza unor dificultăți întâmpinate de constructor.

„S.N.G.N. Romgaz S.A. informează acţionarii şi investitorii cu privire la faptul că durata de execuţie a lucrărilor care fac obiectul Contractului de achiziţie nr. 40928/03.04.2023 se prelungeşte, cu respectarea prevederilor contractuale, cu 6 luni”, informa Romgaz.

Astfel, noul termen pentru punerea în funcţiune a termocentralei este setat pentru începutul lunii iulie, anul curent.
